Sanierung Altstadt 3. Etappe

1. April 2026

Stand April 2026

Projektinformationen:

Die Arbeiten zur Sanierung der Altstadt (3. Etappe) sind seit Juni 2024 im Gang und dauern voraussichtlich bis Ende 2026. Diese beinhalten die Erneuerung der Werkleitungen (mit Erstellung des Fernwärmeverbundes) sowie eine gestalterische Aufwertung der öffentlichen Strassen und Plätze.

Aktueller Stand

Die Bauarbeiten erfolgen etappenweise in den Bereichen Marktgasse, Rösslistäge, Flössergasse, Rossgässli, Marktplatz, Rhytürli, Herrengasse und Schlossbergsteig.

Aktuell:

  • Abwasserleitungen wurden erneuert (Trennsystem mit Schmutz- und Sauberwasser)
  • Wasserleitungen wurden ersetzt
  • Elektroanlagen werden laufend modernisiert
  • ein Wärmeverbund wird angepasst und fertigerstellt

Parallel dazu wird die Oberflächengestaltung vorbereitet bzw. abschnittsweise umgesetzt.

Aufgrund der engen Platzverhältnisse und der historischen Bausubstanz erfolgen die Arbeiten in abgestimmten Bauphasen. Terminverschiebungen sind aufgrund der Komplexität jedoch möglich.

Projektüberblick

Die bestehenden Abwasserleitungen sind teilweise beschädigt oder undicht. Dies führt zu Problemen im Untergrund sowie zu Ablagerungen im Pumpwerk Badstube.

Im Rahmen der Sanierung wird ein modernes Trennsystem erstellt:

  • Schmutzwasser wird in die Kanalisation geführt
  • Sauberwasser wird direkt in den Rhein abgeleitet

Zusätzlich werden weitere Werkleitungen erneuert und an den aktuellen Stand der Technik angepasst.

Die notwendigen Grabarbeiten machen eine Öffnung der Strassenoberflächen erforderlich. Diese werden im Anschluss neu gestaltet und aufgewertet.



Zeitplan:

Baubeginn: Juni 2024
Bauende: voraussichtlich Ende 2026
Hinweis: Aufgrund der komplexen Verhältnisse in der Altstadt können sich Bauetappen zeitlich verschieben.

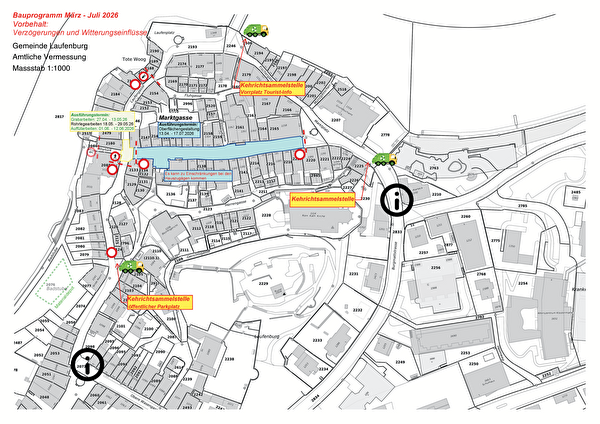

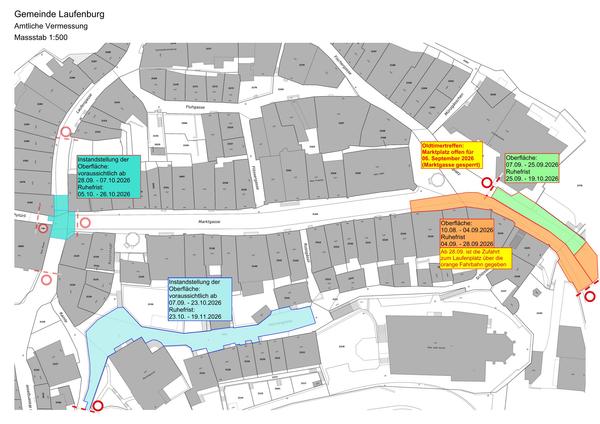

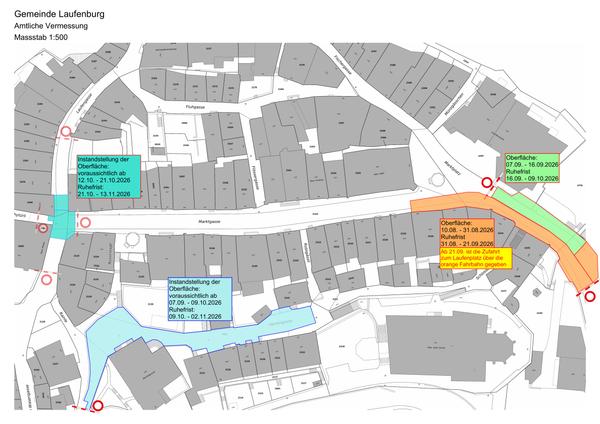

Bauetappenplan bis Ende Juli 2026
Bauetappenplan bis Ende Juli 2026: Der aktuelle Stand der Bauarbeiten sowie die nächsten Etappen können dem Bauetappenplan entnommen werden (Stand: 01.04.2026).
Name Download
2024.07.31 Information Bauphase 1, Juli 2024 (PDF, 145 kB) Download 0 2024.07.31 Information Bauphase 1, Juli 2024
2024.07.23 Information Bauphase 2 Oktober 2024 (PDF, 1.56 MB) Download 1 2024.07.23 Information Bauphase 2 Oktober 2024
2025.01.31 Information Bauphase 3, Januar 2025 (PDF, 1.75 MB) Download 2 2025.01.31 Information Bauphase 3, Januar 2025
2025.02.20 Publikation Werkleitungssanierung Altstadt 3. Etappe (PDF, 636 kB) Download 3 2025.02.20 Publikation Werkleitungssanierung Altstadt 3. Etappe
2025.06.26 Altstadtsanierung 3. Etappe, Bauphasenplan Juli 2025 (PDF, 1.02 MB) Download 4 2025.06.26 Altstadtsanierung 3. Etappe, Bauphasenplan Juli 2025
2025.07.24 Publikation - Temporäres Fahrverbot ausgenommen Güterumschlag und Baustellenfahrzeuge Marktgasse in Laufenburg (PDF, 1.11 MB) Download 5 2025.07.24 Publikation - Temporäres Fahrverbot ausgenommen Güterumschlag und Baustellenfahrzeuge Marktgasse in Laufenburg
2025.07.23 Information Bauphase 4, Juli 2025 (PDF, 936 kB) Download 6 2025.07.23 Information Bauphase 4, Juli 2025
2025.09.03 Übersichtsplan, Bauarbeiten bis Ende Jahr 2025 (PDF, 1.89 MB) Download 7 2025.09.03 Übersichtsplan, Bauarbeiten bis Ende Jahr 2025
2025.08.29 Information Bauphase 5, September 2025 (PDF, 1.62 MB) Download 8 2025.08.29 Information Bauphase 5, September 2025
2025.12.10 Bauprogramm Januar bis März 2026 (PDF, 1.37 MB) Download 9 2025.12.10 Bauprogramm Januar bis März 2026
2026.04.02 Bauprogramm März - Juli 2026 (PDF, 514 kB) Download 10 2026.04.02 Bauprogramm März - Juli 2026
